旬陽水電廠首臺機組轉輪一次性吊裝成功
2021-10-18  來源:本站原創

本網訊(通訊員 杜潤團 凌強)10月17日14時20分,旬陽水電廠首臺機組轉輪一次性成功吊裝就位。旬陽水電站設計安裝4臺80兆瓦的軸流轉槳式水輪發電機組,是目前漢江上最大軸流轉槳式轉輪。39m安康新聞網

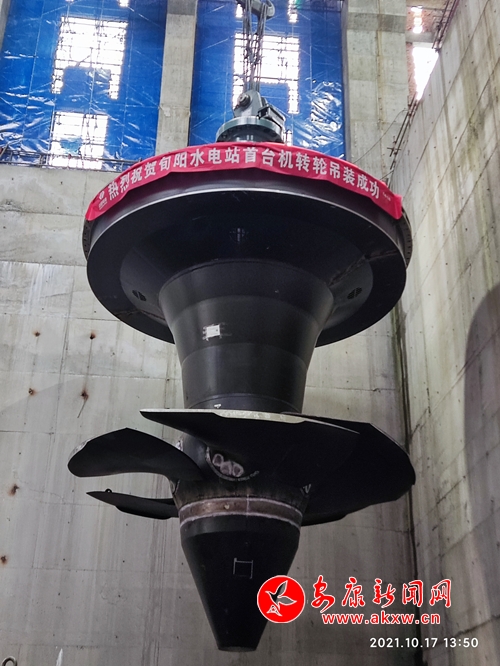

這次吊裝將水輪機轉輪、水輪機主軸、支持蓋等整體組合吊入機坑,吊裝總重量224.24噸,起升高度35.4米,是旬陽水電廠吊裝的最高部件設備。39m安康新聞網

39m安康新聞網

在設備生產期間,旬陽水電廠安排技術人員深入設備生產現場督促設備生產,并組織聯合驗收,協調當?shù)剡\輸部門幫助大件設備運輸安全。在安裝階段,嚴把質量關,安裝精度按0.1毫米量級控制,組裝技術人員對轉輪打壓、槳葉動作、螺栓打拉伸等關鍵工序旁站測量,嚴格按照技術工藝要求驗收。同時嚴把安全關,搭建安全作業平臺,作業人員嚴格執行高處作業安全規定,安全專職監護人全程現場監護。 經過精心準備,首臺機組轉輪歷時兩個小時,一次性平穩吊裝至機組基坑。39m安康新聞網
